Colombia acelera 6 regasificadoras para evitar colapso por déficit de gas del 39% en 2026

Planta de regasificación en Cartagena transformando gas licuado en energía para evitar el déficit del 39% en Colombia

Crisis energética en Colombia: El país pasó de importar 4% de gas en 2024 a proyectar 20% en 2025, con solo 31 pozos activos frente a los 100+ de años anteriores.

La caída en exploración y explotación de hidrocarburos amenaza la autosuficiencia gasífera. Mientras la demanda se dispara, la producción local se desploma: en febrero, las importaciones crecieron 27% y la producción cayó 16%. Ante este escenario, las regasificadoras —infraestructuras clave para convertir gas natural licuado (GNL) en gas utilizable— se han vuelto la prioridad nacional. Sin embargo, de los 10+ proyectos anunciados, solo 6 avanzan entre retrasos, trámites y desafíos técnicos que mantienen en vilo a industrias, termoelectricidad y hogares.

El proceso es crítico: el gas se enfría a -162°C para licuarlo, reduciendo su volumen 600 veces y permitiendo su transporte marítimo desde potencias como EE.UU. o Trinidad y Tobago. Al llegar a Colombia, las regasificadoras lo calientan para devolverlo a estado gaseoso e inyectarlo al sistema nacional. Sin estas plantas, el déficit proyectado para 2026 supera el 39% —casi el doble del 23% estimado inicialmente—.

Spec LNG: la única operativa (y insuficiente)

Hoy, Spec LNG en Cartagena es la única planta activa. Operativa desde 2016, tiene capacidad para 400 millones de pies cúbicos diarios (pcd) y almacena 170.000 m³ de GNL. Su aporte es vital:

  • Suple hasta el 40% de la demanda diaria nacional.
  • Garantiza el 20% de la generación eléctrica del país.

Pero su capacidad ya no alcanza. El gobierno y el sector privado aceleran seis proyectos, aunque con plazos ajustados y riesgos de nuevos retrasos.

Regasificadoras del Pacífico y Puerto Bahía: promesas con plazos ajustados

Regasificadora del Pacífico (Buenaventura y Buga, Valle del Cauca):

  • Inversión: US$480 millones (Ecopetrol).
  • Capacidad: 60 millones de pcd (via buque flotante).
  • Fecha clave: Operación en segundo semestre de 2026.

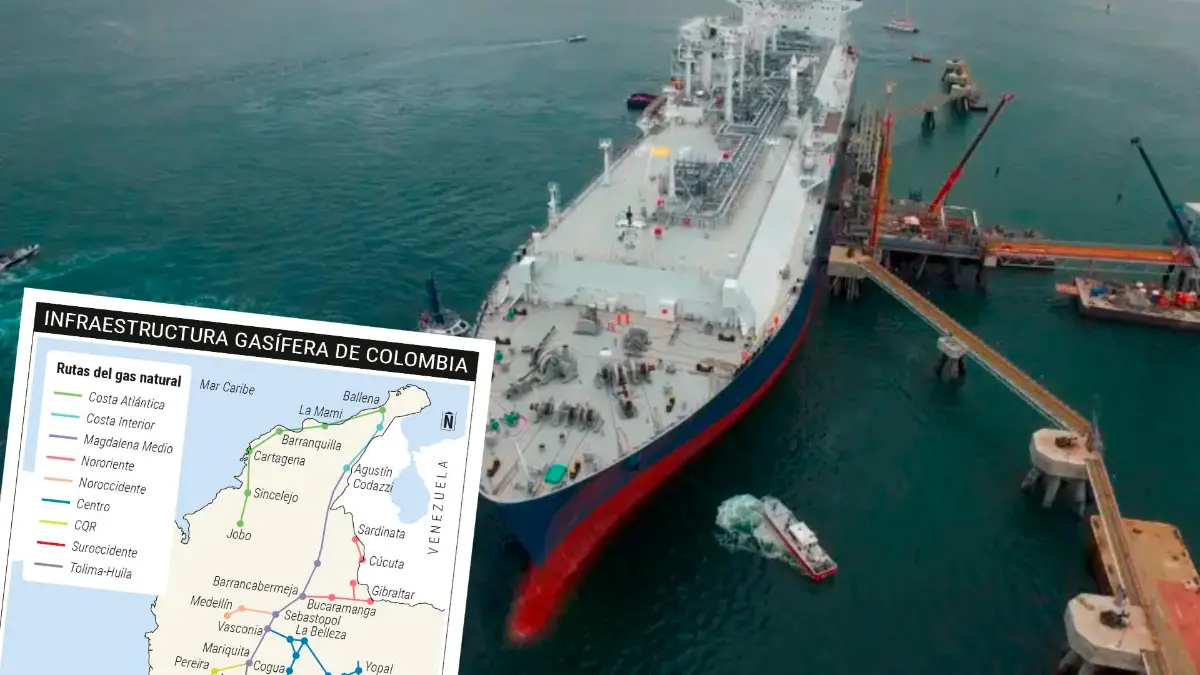

Infográfico

El proyecto usa tecnología FSRU (unidad flotante de almacenamiento y regasificación), pero su éxito depende de agilizar permisos marítimos y ambientales.

Puerto Bahía (Cartagena): Alianza entre Frontera Energy y Ecopetrol.

  • Inversión: US$80 millones (fase inicial).
  • Capacidad: 126 millones de pcd en 2026, escalable a 370 millones de pcd (cubriría el 40% de la demanda nacional).
  • Obstáculo: Permisos pendientes ante la ANI y la Anla.

La carrera por activar nuevas regasificadoras en medio del alarmante déficit de gas en Colombia

Su ventaja es aprovechar infraestructura portuaria existente, pero la expansión requiere inversiones adicionales no garantizadas.

Coveñas y Ciénaga: apuestas en el Caribe con tramitología lenta

Coveñas (Sucre): Proyecto de Ecopetrol usando infraestructura de Cenit.

  • Desafío: Reconvertir el oleoducto Coveñas–Ayacucho en un gasoducto de 300 km (plazo estimado: 3 años).
  • Capacidad inicial: 110 millones de pcd (2027).
  • Riesgo: Viabilidad económica en duda por altos costos de adaptación.

Sergio Cabrales, experto en energía, advirtió: «La reconversión de ductos para gas no es trivial; requiere pruebas de hermeticidad y resistencias que pueden alargar plazos».

Ciénaga LNG (Palermo, Magdalena):

  • Inversión: US$150 millones.
  • Capacidad: 150 millones de pcd (primera terminal terrestre del país).
  • Estado: Licencia ambiental aprobada; operación en segundo semestre de 2027.

Su diseño incluye tanques de almacenamiento en tierra, reduciendo dependencia de buques, pero su ubicación costera exige estudios de impacto ambiental adicionales.

Ballena (La Guajira) y EPM: retrasos y entrada de nuevos actores

Terminal Ballena (La Guajira): Liderada por TGI con inversión de US$150 millones.

  • Capacidad prometida: 300 millones de pcd.
  • Retraso: La fecha de inicio (enero 2027) se pospuso por demoras en autorizaciones para usar infraestructura existente.

Jorge Henao, gerente de TGI, explicó: «Los permisos para adaptar ductos existentes tardaron más de lo previsto, pero seguimos en la meta de inyectar gas en 2027».

Planta de EPM (Copacabana, Antioquia):

  • Inversión: $300.000 millones (la más alta en el sector).
  • Objetivo: Asegurar suministro para el 25% de sus clientes con contratos de importación a 5 años.
  • Fecha clave: Operación en mediados de 2026.

EPM apuesta por diversificar su matriz energética, pero su éxito depende de negociaciones con proveedores internacionales en un mercado volátil.

¿Lograrán estas regasificadoras evitar un racionamiento de gas en 2027, o Colombia enfrentará apagones y paralización industrial por falta de combustible?

Referencia de contenido: consultar fuente original aquí
